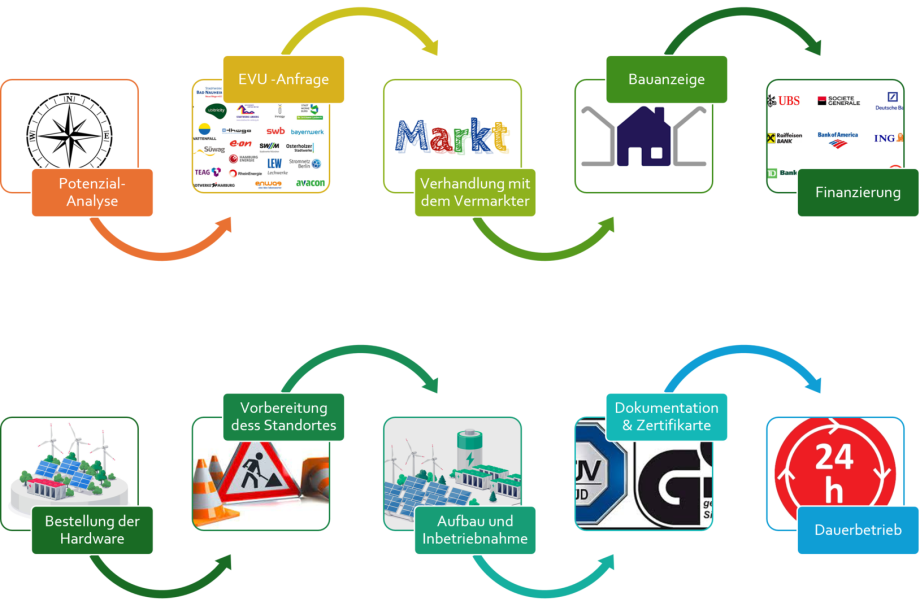

Der Weg zum Großspeicher
- Potenzial-Analyse
- Besichtigung des Standortes.
- Bodengutachten wenn nötig.
- Welche Sicherungsmaßnahmen sind erforderlich?
- Welche Anschlussmöglichkeiten gibt es für eine Online-Anbindung?
- Abfrage der Wünsche des Kunden. Welche Funktion soll der Speicher erfüllen?
- Graustromhandel
- Grünspeicher
- Kombination aus beiden
- Eigenstromnutzung
- Spitzenlastkappung
- usw.
- EVU-Anfrage
- Antragstellung, Mehrkosten für eine übliche Antragsstellung sind die von dem Kunden zu bezahlen.
- Bearbeitungszeiten des EVUs können 3 bis 9 Monaten betragen und kann nicht zugesichert werden.
- Eine Anmeldung für einen Graustrom-Speicher kann aufgrund einer nicht EEG Anlage länger dauern. Diese ist nicht im Rahmen des EEG zeitlich limitiert.
- Informationen über verschiedene Vermarkter
- Auf Wunsch Anfrage bei drei bis vier Vermarktern, um dem Kunden ein Angebot vorzulegen. Der Kunde entscheidet dann über seinen Vermarktungspartner.
- Der Kunde kann selbst auch versuchen, einen Vermarktungspartner zu finden.
- Bei Rückfragen stehen wir jederzeit unterstützend zu Seite
- Bauanzeige, Bauantrag
- Je nach örtlichen Gegebenheiten, benötigt der Kunde eine Bauanzeige oder einen Bauantrag. Der Speicher ist grundsätzlich ein bewegliches Gut, und der Trafo ist von
seiner Fläche kleiner als 10 qm.
- Sollte jedoch der Speicher an einem Standort errichtet werden, die als landwirtschaftliche Fläche ausgewiesen ist, oder die Nutzung nicht gewerblich ist, muss eine
Nutzungsänderung der Fläche beantragt werden.
- Die Punkte können durch unsere zugelassenen Partner ausgeführt werden.
- Finanzierung
- Der Kunde kümmert sich erstrangig um seine Finanzierung selbst.
- Oft werden verlohrene Zuschüsse über die Landesbanken oder der KfW angeboten.
- Die KfW bietet mit dem Kredit 270 eine optimale Finanzierung an.
- Bestellung der Hardware
- Mit der Auftragserteilung und Finanzierung bestellen wir die Hardware.
- Die Zahlung sind wie folgt:
- Eine Anzahlung von 50% für den Speicher.
- Restzahlung bei Versandbereitschaft für den Speicher.
- Wir rechnen mit der Auftragserteilung einen ersten Abschlag für unsere Arbeiten ab. Nach HOAI sind das ca. 25%.
- Restzahlung bei Versandbereitschaft des Speichers.
- Vorbereitung des Standortes
- Zur Vorbereitung des Standortes gehören:
- Erstellung der Zuwegung (wenn nicht vorhanden). Die Kosten sind zuzüglich oder bauseits zu erbringen.
- Vorbereitung des Fundamentes für die Speicheraufstellung auf Basis des Erdgutachtens.
- Verlegung der Anschlusskabel.
- Aufbau der Umzäunung, wenn diese nicht die Lieferung des Speichers behindert. Ansonsten wird der Zaun später errichtet.
- Klärung einer Videoüberwachung
- Aufbau & Inbetriebnahme
- Wenn die Speicher und der Trafo geliefert werden, werden diese auch von uns aufgestellt.
- Die Verkabelung zwischen Speicher und Trafo erfolgt durch uns.
- Die Programmierung des Controllers erfolgt durch uns.
- Anschluss mit dem Stromnetz erfolgt durch den Versorger. Die Kabeltrasse und die Kabelverlegung sind nicht in den Projektkosten enthalten und werden übermittelt sobald
sie durch den EVU benannt werden.
- Beauftragung des EVUs, für die Inbetriebnahme.
- Inbetriebnahme mit EVU und mit unseren zertifizierten Elektrikern.
- Dokumentation und Zertifikate
- Erstellung der gesamten technischen Dokumentation durch uns.
- Beauftragung der Erstellung des Anlagenzertifikates und der Konformitätserklärung inkl. Übermittelung der notwendigen Daten.
- Da die Anlagen über 500 kW groß sind, muss ein Anlagenzertifikat erstellt werden.
- Meldung der Anlage an die Netzagentur in Zusammenarbeit mit den Kunden.
- Dauerbetrieb
- Übergabe der Anlage an den Kunden / Betreiber.
- Erstellung des Übergabeprotokolls durch uns.
- Wartung
- Erstellung Wartungsplan
- Durchführung der Wartung
Wir weisen darauf hin, dass sich diese Punkte bis zur Beauftragung noch aufgrund gesetzlicher Änderungen ändern können, dieses
Aufstellung dient der Übersicht
